전력 엔지니어링, 조달 및 건설(EPC) 시장 개요 보고서 요약
본 보고서는 전력 엔지니어링, 조달 및 건설(EPC) 시장의 규모, 점유율 분석, 성장 동향 및 2026년부터 2031년까지의 예측을 상세히 다루고 있습니다. 시장은 전력 생산 EPC(기술, 용량 대역, 최종 사용자, 지역별)와 전력 송배전(T&D) EPC(지역별)로 세분화됩니다.
1. 시장 규모 및 성장 전망

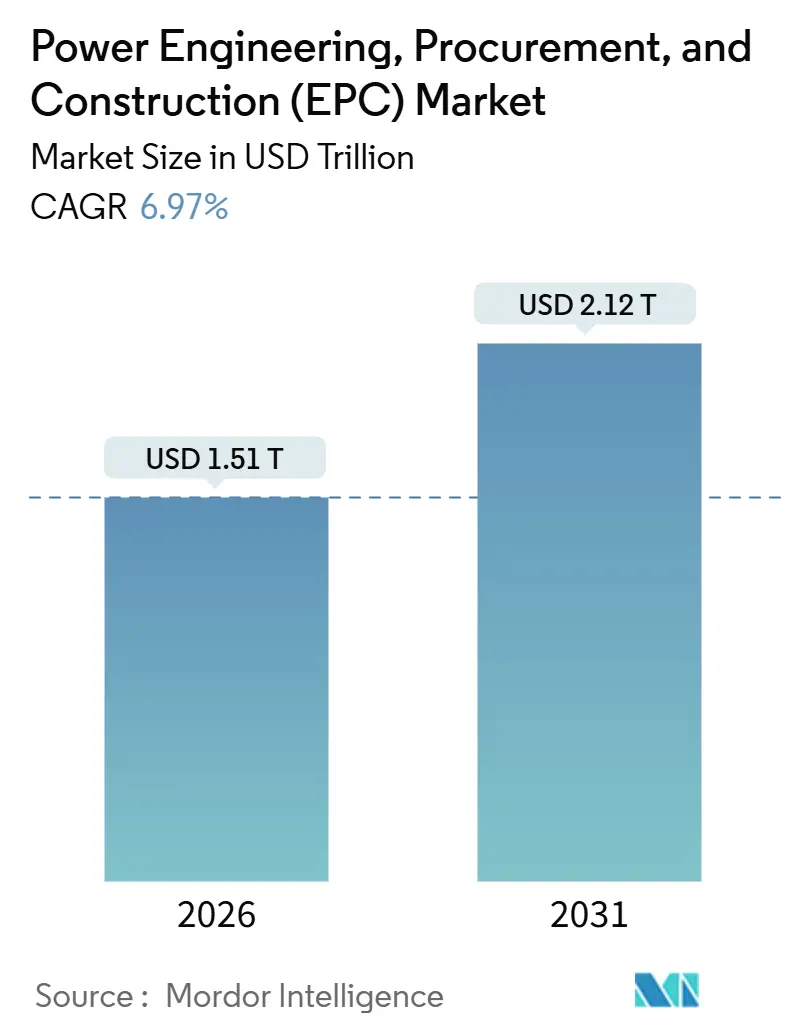

전력 EPC 시장 규모는 2026년 1조 5,100억 달러로 추정되며, 2031년에는 2조 1,200억 달러에 달할 것으로 예상됩니다. 예측 기간(2026-2031) 동안 연평균 성장률(CAGR)은 6.97%를 기록할 것으로 전망됩니다. 아시아 태평양 지역이 가장 큰 시장을 형성하고 있으며, 남미가 가장 빠른 성장세를 보일 것으로 예측됩니다. 시장 집중도는 낮은 편입니다.
2. 주요 시장 동향 및 통찰력
가. 핵심 요약
* EPC 유형별: 2025년 전력 생산 EPC가 전체 매출의 51%를 차지했으며, 전력 송배전(T&D) EPC는 2031년까지 7.39%의 CAGR로 전력 생산 EPC를 능가할 것으로 전망됩니다.
* 기술별: 2025년 재생에너지가 지출의 60%를 차지했으며, 2031년까지 7.8%의 CAGR로 가장 빠르게 성장할 것입니다.
* 최종 사용자별: 2025년 규제 유틸리티가 매출의 44.8%를 점유했으며, 독립 전력 생산자(IPP)는 2031년까지 7.7%로 가장 빠르게 성장할 것으로 예상됩니다.
* 지역별: 2025년 아시아 태평양 지역이 59.4%의 점유율로 시장을 선도했으며, 남미는 2031년까지 7.5%의 CAGR로 확장될 것으로 전망됩니다.
나. 성장 동력
* 신흥 경제국의 전력 수요 증가: 신흥 시장의 전력 사용량은 연간 5-7% 증가하여, 유틸리티들이 가스 터빈 및 유틸리티 규모 태양광 자산에 대한 EPC 입찰을 가속화하고 있습니다. 인도는 2024년에 24GW의 재생에너지를 추가했음에도 불구하고, 산업 주에서는 여전히 피크 시간대 전력 부족을 겪고 있으며, 이는 연간 80억 달러 규모의 자가 발전 EPC 계약으로 이어집니다. 사하라 이남 아프리카의 전력화율은 2025년 54%에 달했으나, 농촌 지역의 계통 확장 비용이 높아 태양광, 저장 장치, 선불 계량기를 묶는 미니그리드 EPC 패키지로 전환되고 있습니다. 계약 모델은 턴키 일괄 계약에서 EPCM(Engineering, Procurement, Construction Management) 방식으로 변화하여 소유주에게 일정 위험을 전가하고 계약자의 장비 마진을 보존하는 추세입니다.
* 재생에너지 건설 가속화: 2024년 전 세계 재생에너지 추가량은 507GW에 달했으나, 토지 및 계통 연결 지연으로 EPC 실행은 장비 가용성보다 12-18개월 뒤처지고 있습니다. 필리핀의 3.5GW 테라 태양광 단지는 조립식 랙킹을 통해 현장 설치 기간을 14개월로 단축했습니다. 해상풍력은 대서양 연안으로 확산되고 있으나, 제한된 선박으로 인해 첫 터빈 설치 시기가 2026년 말로 미뤄지며 해양 EPC 기업에 120억 달러 규모의 수주 잔고를 남기고 있습니다. 1GW 미만의 부유식 해상풍력은 소수의 계약자만이 보유한 특수 계류 기술을 요구합니다. EU의 1년 환경 평가 기간과 같은 엄격한 규정은 EPC 입찰자들이 생태 연구를 선행하도록 강제하여 위험과 속도의 균형을 맞추게 합니다.
* 국가별 넷제로 목표 달성: 140개국 이상이 넷제로 목표를 설정했으며, 이는 2035년까지 1,200GW의 발전량과 40만 회선-km의 송전망 업그레이드 계획으로 이어집니다. 미국 세금 공제는 40%의 국내산 철강 및 55%의 국내 노동력 사용을 요구하여 입찰 팀을 재편하고 외국 계약자를 보너스율에서 제외합니다. 인도의 그린 수소 미션은 연간 500만 톤의 생산량을 목표로 60GW의 재생에너지와 250억 달러 규모의 EPC 계약을 유도하고 있습니다. 사우디아라비아의 NEOM 그린 수소 시설은 2024년에 4GW 하이브리드 용량으로 단일 EPC 계약 중 최대 규모로 착공되었습니다. 조달 주기는 24개월에서 12개월로 단축되어 모듈식 공급망을 갖춘 계약자에게 유리합니다.
* 하이퍼스케일 데이터센터 마이크로그리드: 하이퍼스케일 데이터센터는 2024년에 460TWh를 소비했으며, AI 워크로드 증가로 2030년에는 1,000TWh에 달할 수 있습니다. 운영자들은 3.7년에 달하는 계통 연결 대기열을 피하기 위해 Microsoft의 2024년 500MW 원자력 전력 구매 계약과 같이 인접 발전과 연계된 20년 장기 전력 구매 계약(PPA)을 체결하고 있습니다. Black & Veatch와 Kiewit은 변전소 설계, 디젤 백업, 배터리를 단일 책임 하에 묶는 사업부를 출범시켰습니다. 마이크로그리드 EPC 마진은 12-15%로, 유틸리티 프로젝트의 거의 두 배에 달하는데, 이는 압축된 일정과 맞춤형 보증 때문입니다. 디지털 트윈 시운전은 인계 전에 독립 운전 및 블랙 스타트 기능을 검증하여 IEEE 1547 및 IEC 62933 표준을 충족합니다.
다. 제약 요인
* 높은 초기 자본 지출 및 금융 리스크: 유틸리티 규모 프로젝트는 10억-40억 달러의 자본을 요구하지만, 신흥 시장의 부채 스프레드는 미국 국채 대비 450-650bp에 달하여 은행의 투자 의욕을 저해합니다. 장비가 달러화로 표시될 경우 10%의 통화 가치 하락은 수익률을 200-300bp 감소시킬 수 있습니다. 계약자들은 COD(상업 운전 개시) 시점까지 지불을 연기하는 BOOT(Build-Own-Operate-Transfer) 계약을 점점 더 많이 체결하고 있지만, 대차대조표 노출로 인해 동시 진행 가능한 프로젝트 수가 제한됩니다. 2023년에서 2025년 사이에 12-18% 상승한 철강, 구리, 시멘트 가격 인플레이션은 고정 가격 계약에 대한 불가항력(force majeure) 청구를 유발하여 소유주들이 비용 가산(cost-plus-fee) 모델로 전환하게 합니다.
* 대규모 인프라 프로젝트 인허가 지연: 미국에서 송전 프로젝트의 환경 검토부터 착공 통지까지 평균 기간은 2019년 2.8년에서 2024년 4.2년으로 증가했습니다. 유사한 패턴이 EU에서도 나타나는데, 국경을 넘는 HVDC(고압직류송전) 링크는 여러 국가의 승인을 받는 데 36-48개월이 소요됩니다. 개발자들은 이제 지역사회 참여와 경로 유연성을 선행하여 소프트 비용 예산을 3-5% 증가시키지만, 수년간의 소송을 피하고 있습니다. 장비가 유휴 상태로 놓이면서 계약자의 보유 비용이 증가하며, 18개월에 달하는 변압기 리드 타임은 지연 벌금을 악화시킵니다. 이러한 병목 현상은 강력한 수요에도 불구하고 부품 제조 수준 이하로 달성 가능한 성장률을 제한합니다.
3. 부문별 분석
가. 기술별: 재생에너지의 선두 유지
* 재생에너지는 2025년 전력 생산 EPC 시장 지출의 60%를 차지했으며, 2031년까지 7.8%의 CAGR로 성장할 것입니다. 열에너지 자산은 32%, 원자력은 8%를 차지했습니다. 유틸리티 규모 태양광 EPC 비용은 고정식 배열의 경우 kW당 850달러로 하락했지만, 양면 모듈과 추적기는 kW당 100-150달러를 추가하여 계약자 마진을 6-8%로 압축합니다. 해상풍력은 해양 물류 비용으로 인해 단위 비용이 kW당 4,000달러에 육박하지만, 총 마진은 12% 이상을 유지합니다. 하이브리드 태양광-저장 프로젝트는 계통 운영자가 2-4시간의 가변 용량을 의무화함에 따라 재생에너지 계약의 18%를 이미 차지하고 있습니다.
* OECD 시장에서 재생에너지 부채 금리는 4-6%인 반면, 석탄 및 원자력은 8-12%로 책정되며, 대출 기관은 태양광 및 육상풍력의 짧은 건설 주기를 선호합니다. 디지털 트윈 워크플로우를 갖춘 계약자는 시운전 오류를 20% 줄여 수익 창출 시간을 단축합니다. 좌초 자산에 대한 우려는 신규 석탄 발전 계약을 감소시켜 현재 8GW에 불과하며, 이는 소수의 신흥 경제국에 집중되어 있습니다. 열에너지 발전소를 가스 또는 바이오매스로 전환하는 리파워링은 브라운필드 전문가들에게 틈새시장을 제공합니다. 원자력 EPC 기업들은 소형 모듈형 원자로(SMR)에 기대를 걸고 있지만, 선점자 위험과 공급망 깊이가 여전히 제약으로 작용합니다.
나. 용량 대역별: 분산형 자원의 성장
* 500MW 초과 프로젝트는 2025년 지출의 51.5%를 차지했으며, 규모의 경제를 활용하여 태양광의 경우 MW당 100만 달러 미만, 육상풍력의 경우 150만 달러 미만으로 EPC 비용을 낮춥니다. 그러나 100MW 미만의 분산형 에너지 자원(DER)은 하이퍼스케일 데이터센터 및 원격 채굴의 복원력 수요에 힘입어 2031년까지 8.1%의 CAGR로 가장 빠르게 성장하고 있습니다. 100-499MW의 중형 대역은 IPP 및 지방 유틸리티가 관리 가능한 규모의 프로젝트를 추구함에 따라 28%의 점유율을 차지했습니다.
* 계약자들은 이러한 분할에 맞춰 재편되고 있습니다. 대형 EPC 기업들은 100MW 미만 작업을 공략하기 위해 마이크로그리드 통합업체를 인수하고 있으며, 순수 재생에너지 건설업체들은 기가와트 규모 입찰의 보증 요건을 충족하기 위해 컨소시엄을 구성하고 있습니다. 모듈식 공장 사전 조립은 현장 노동력을 30% 절감하고 일정을 최대 3개월 단축합니다. 10MW 미만의 마이크로그리드는 2024년에 11% 성장했으며, 특히 호주 및 칠레 광산에서 태양광-배터리 하이브리드로 디젤 비용을 40-60% 절감하고 있습니다. 50-150MW 범위의 데이터센터 솔루션은 블랙 스타트용 가스 엔진과 리튬 이온 저장 장치를 결합하여 IEEE 1547 규정을 준수합니다.
다. 최종 사용자별: IPP의 약진
* 규제 유틸리티는 2025년 발전 지출의 44.8%를 차지했지만, 독립 전력 생산자(IPP)는 유틸리티 조달 외의 기업 PPA를 통해 상업용 재생에너지를 확보하면서 7.7%의 CAGR로 성장하고 있습니다. 산업 자가 발전은 아시아와 아프리카에서 정전 위험을 헤지하기 위해 50-200MW 태양광-저장 하이브리드를 설치하여 22%를 차지했습니다. 중국과 중동의 공공 부문은 금융 비용을 낮추는 주권 보증에 힘입어 18% 규모의 EPC를 발주했습니다.
* Amazon, Microsoft, Google이 주도한 2024년 총 48GW의 기업 PPA는 유틸리티를 우회하여 IPP 파이프라인을 공급합니다. 상업 발전 사업자들은 규제 완화 시장에서 규제 관세보다 10-15% 낮은 가격을 제시하여 유틸리티 EPC 수주 잔고에 압력을 가하고 있습니다. 소규모 제조업체들은 신용도를 높이기 위해 5-10MW 용량의 가상 발전소(VPP)를 통해 옥상 태양광을 집단화합니다. 유틸리티는 요금 기반 금융에서 이점을 유지하지만, 고정 가격의 확실성을 일정 유연성과 교환하는 EPCM 계약을 통해 위험한 건설을 점점 더 아웃소싱하고 있습니다.
4. 지역별 분석
* 아시아 태평양: 2025년 발전 EPC 가치의 59.4%를 차지했으며, 중국의 연간 120GW 재생에너지 건설과 인도의 24GW 추가가 성장을 견인했습니다. 중국의 석탄 EPC는 2024년 8GW로 감소했으며, 2060년 탄소 중립 목표를 위해 풍력, 태양광, 원자력으로 정책이 전환되고 있습니다. 인도는 신뢰성을 위해 12GW의 열에너지 EPC를 유지하고 있지만, 500MW 이상의 태양광 프로젝트에 60%의 국내 콘텐츠 규칙을 적용하고 있습니다.
* 남미: 2031년까지 7.5%의 CAGR로 가장 빠르게 성장하는 지역으로, 브라질의 2024년 경매에서 MWh당 30달러 미만의 가격으로 15GW를 수주한 것과 칠레의 25GW 수소 연계 파이프라인이 성장을 주도합니다. 아르헨티나와 콜롬비아는 틈새 가스 및 해상풍력 일자리를 추가하고 있지만, 통화 통제 및 상이한 선박 법규가 비용 구조를 조정합니다.
* 북미 및 유럽: 상호 연결 대기열로 인해 60GW의 즉시 착공 가능한 자산이 2027-2028년으로 연기되어 계량기 후단(behind-the-meter) 건설의 역할이 증대되고 있습니다. 인플레이션 감축법(IRA)의 국내 콘텐츠 규칙은 Fluor와 Bechtel이 변압기를 국내에서 생산하도록 유도하여 조달 기간을 8-12개월 증가시키지만, 30%의 세금 공제를 가능하게 합니다. 유럽의 다음 성장 동력은 부유식 해상풍력 플랫폼에 달려 있으며, EPC 비용은 고정식 해상풍력보다 40% 높습니다.
5. 경쟁 환경
전력 EPC 시장은 중간 정도의 파편화를 보이며, 상위 10개 계약업체가 전 세계 가치의 약 35-40%를 차지하고 있습니다. 그러나 지역별 선두 기업들은 정책 및 현지 콘텐츠 의무를 통해 자국 시장에서 보호를 받습니다. 중국 국영기업들은 서구 기업보다 최대 20% 낮은 가격을 제시하지만, OECD의 감시로 인해 참여 가능한 프로젝트가 제한됩니다. Larsen & Toubro 및 Adani Infrastructure와 같은 인도 기업들은 모듈 및 개발로 수직 통합하여 EPC와 IPP의 경계를 모호하게 만들고 있습니다.
서구 다국적 기업들은 10-12%의 수수료를 벌면서 건설 위험을 줄이는 고마진 엔지니어링 전용 역할을 추구합니다. 기술은 다음 경쟁 우위 요소입니다. Hitachi Energy의 HVDC Light 및 ABB의 모듈형 멀티레벨 컨버터는 양방향 흐름과 블랙 스타트 기능을 가능하게 하여 해상풍력 연결에 중요합니다. Siemens Energy와 GE Vernova는 디지털 트윈을 내장하여 시운전 일정을 15-20% 단축합니다. Fluence 및 Wartsila와 같은 혁신 기업들은 태양광 EPC로 후방 통합하고 있으며, Autodesk 및 Bentley Systems는 대차대조표 노출 없이 계약 가치의 2-3%를 확보하는 프로젝트 관리 소프트웨어를 라이선스하고 있습니다.
주요 시장 참여 기업: Bechtel Corporation, PowerChina, Larsen & Toubro, Fluor Corporation, Siemens Energy AG (EPC Services) 등이 있습니다.
6. 최근 산업 동향
* 2026년 1월: NLC India는 250MW/500MWh 배터리 에너지 저장 시스템(BESS)에 대한 EPC 입찰을 발표했으며, 변압기 공급은 제외됩니다. 이 프로젝트는 타밀나두의 Annupankulam, Ottapidaram, Kayathar에 위치한 TANTRANSCO 변전소와 연결될 예정입니다.
* 2025년 11월: 미국의 수직 통합 재생에너지 기업 MARS Energy Group은 상업 및 유틸리티 규모 태양광 솔루션 제공업체인 Nelnet Renewable Energy(NRE)를 인수하여 프로젝트 제공 역량을 강화하고 중서부 시장에서의 입지를 확대했습니다.
* 2025년 11월: Beijing HyperStrong Technology Co., LTD.의 자회사인 HyperStrong International (Germany) GmbH는 LEAG Clean Power GmbH와 EPC 계약을 체결하여 독일에서 1.6GWh 유틸리티 규모 배터리 에너지 저장 시스템(BESS) 프로젝트를 추진합니다. 이 프로젝트는 완공 시 유럽 최대 규모의 배터리 저장 시설 중 하나가 될 것입니다.
* 2025년 11월: 프랑스의 재생에너지 발전소 운영업체 Voltalia SA는 스페인 북부 카스티야 이 레온 지역에 73MW 태양광 발전소를 건설하는 계약을 수주했습니다. 이 EPC 계약은 유럽 독립 전력 생산자인 Nadara의 San Lorenzo 프로젝트를 위해 체결되었습니다.
본 보고서는 전력 엔지니어링, 조달 및 건설(EPC) 시장에 대한 포괄적인 분석을 제공합니다. 전력 EPC는 기존 및 재생 에너지 발전소, 송배전 네트워크를 포함한 에너지 인프라 프로젝트의 설계, 엔지니어링, 조달 및 건설을 아우르는 통합적인 접근 방식입니다.
글로벌 전력 EPC 시장은 2026년부터 2031년까지 연평균 6.97%의 성장률을 기록하며, 2031년에는 2조 1,200억 1천만 달러 규모에 이를 것으로 전망됩니다. 시장 세분화는 크게 발전 EPC와 송배전(T&D) EPC로 나뉩니다. 발전 EPC는 기술(화력, 원자력, 재생에너지), 용량 대역(100MW 이하, 100-499MW, 500MW 이상), 최종 사용자(규제 유틸리티, 독립 전력 생산자, 산업 자가 발전, 공공 부문 및 국영 기업) 및 지역별로 분석됩니다. 송배전 EPC는 지역별로 세분화됩니다. 특히, 재생에너지는 발전 EPC 지출의 60%를 차지하며 2031년까지 연간 7.8% 성장할 것으로 예상되는 선도적인 기술 분야입니다.
시장 성장을 견인하는 주요 요인으로는 신흥 경제국의 전력 수요 증가, 재생에너지 설비 확충 가속화, 노후화된 전력망 및 발전 자산 교체, 국가별 넷제로(Net-Zero) 의무화에 따른 EPC 프로젝트 파이프라인 확대가 있습니다. 또한, 하이퍼스케일 데이터센터의 마이크로그리드 구축과 기가와트(GW) 규모의 그린 수소 프로젝트 역시 중요한 성장 동력으로 작용하고 있습니다.
반면, 시장 성장을 저해하는 요인으로는 높은 초기 자본 지출 및 자금 조달 위험, 글로벌 공급망 불안정성, HVDC(초고압 직류 송전) 및 해상 EPC 분야의 인력 부족, 대규모 인프라 프로젝트의 인허가 지연 등이 있습니다. 특히, 미국에서는 인허가 절차가 평균 4.2년이 소요되어 프로젝트 착수를 지연시키는 주요 원인으로 지목됩니다.
지역별로는 남미가 브라질 경매 및 칠레의 수소 프로젝트에 힘입어 연평균 7.5%의 가장 빠른 성장률을 보일 것으로 예측됩니다.
경쟁 환경은 글로벌 시장 집중도가 10점 만점에 6점으로 평가되며, 상위 10개 계약업체가 전체 매출의 약 35-40%를 차지하고 있으나, 강력한 지역 경쟁에 직면해 있습니다. 보고서는 Bechtel Corporation, PowerChina, Siemens Energy AG, Samsung C&T 등 주요 24개 기업의 프로필을 포함하여 시장 집중도, 전략적 움직임, 시장 점유율을 분석합니다.
본 보고서는 또한 시장 기회 및 미래 전망, 특히 미개척 분야 및 충족되지 않은 요구 사항에 대한 평가를 제공하여 시장 참여자들이 전략을 수립하는 데 필요한 통찰력을 제시합니다.


1. 서론
- 1.1 연구 가정 & 시장 정의
- 1.2 연구 범위
2. 연구 방법론
3. 요약
4. 시장 현황
- 4.1 시장 개요
- 4.2 설치 용량 전망
- 4.3 1차 에너지 소비 현황
- 4.4 시장 동인
- 4.4.1 신흥 경제국의 전력 수요 증가
- 4.4.2 재생 에너지 구축 가속화
- 4.4.3 노후화된 그리드 & 발전 자산 교체
- 4.4.4 국가별 넷제로 의무화로 EPC 파이프라인 확보
- 4.4.5 하이퍼스케일 데이터센터 마이크로그리드
- 4.4.6 GW급 그린 수소 프로젝트
- 4.5 시장 제약
- 4.5.1 높은 초기 자본 지출 & 금융 위험
- 4.5.2 글로벌 공급망 변동성
- 4.5.3 HVDC/해상 EPC 인력 부족
- 4.5.4 대규모 인프라 허가 지연
- 4.6 공급망 분석
- 4.7 규제 환경
- 4.8 기술 전망
- 4.9 포터의 5가지 경쟁 요인
- 4.9.1 공급업체의 교섭력
- 4.9.2 구매자의 교섭력
- 4.9.3 신규 진입자의 위협
- 4.9.4 대체재의 위협
- 4.9.5 산업 내 경쟁
- 4.10 투자 분석
5. 시장 규모 및 성장 예측
- 5.1 발전 EPC
- 5.1.1 기술별
- 5.1.1.1 화력
- 5.1.1.2 원자력
- 5.1.1.3 재생 에너지
- 5.1.2 용량 대역별
- 5.1.2.1 100 MW 이하 (분산 에너지 자원, 마이크로그리드)
- 5.1.2.2 100 ~ 499 MW
- 5.1.2.3 500 MW 초과
- 5.1.3 최종 사용자별
- 5.1.3.1 규제 유틸리티
- 5.1.3.2 독립 전력 생산자
- 5.1.3.3 산업 자가 발전
- 5.1.3.4 공공 부문 및 국영 기업
- 5.1.4 지역별
- 5.1.4.1 북미
- 5.1.4.2 유럽
- 5.1.4.3 아시아 태평양
- 5.1.4.4 남미
- 5.1.4.5 중동 및 아프리카
- 5.2 전력 송배전 (T&D) EPC
- 5.2.1 지역별
- 5.2.1.1 북미
- 5.2.1.2 유럽
- 5.2.1.3 아시아 태평양
- 5.2.1.4 남미
- 5.2.1.5 중동 및 아프리카
6. 경쟁 환경
- 6.1 시장 집중도
- 6.2 전략적 움직임 (M&A, 파트너십, 전력 구매 계약)
- 6.3 시장 점유율 분석 (주요 기업의 시장 순위/점유율)
- 6.4 기업 프로필 (글로벌 개요, 시장 개요, 핵심 부문, 재무 정보 (가능한 경우), 전략 정보, 제품 및 서비스, 최근 동향 포함)
- 6.4.1 Bechtel Corporation
- 6.4.2 PowerChina
- 6.4.3 Larsen & Toubro
- 6.4.4 Fluor Corporation
- 6.4.5 McDermott International
- 6.4.6 Saipem SpA
- 6.4.7 Kiewit Corporation
- 6.4.8 John Wood Group PLC
- 6.4.9 KBR Inc.
- 6.4.10 Black & Veatch
- 6.4.11 China Energy Engineering Corp
- 6.4.12 ACS Group – Cobra
- 6.4.13 Hitachi Energy
- 6.4.14 Siemens Energy AG
- 6.4.15 General Electric Vernova
- 6.4.16 ABB Ltd
- 6.4.17 Schneider Electric SE
- 6.4.18 Eaton Corporation
- 6.4.19 Linxon
- 6.4.20 AECOM
- 6.4.21 Chiyoda Corporation
- 6.4.22 Adani Infrastructure
- 6.4.23 Tata Power Solar EPC
- 6.4.24 Samsung C&T
7. 시장 기회 및 미래 전망
❖본 조사 보고서에 관한 문의는 여기로 연락주세요.❖
전력 EPC는 Engineering(설계), Procurement(조달), Construction(시공)의 약자로, 발전소, 송변전 설비, 배전망 등 전력 인프라 구축 프로젝트의 전 과정을 일괄적으로 수행하는 사업 방식을 의미합니다. 이는 프로젝트의 기획 및 타당성 조사 단계부터 상세 설계, 필요한 기자재 및 장비의 구매 및 조달, 그리고 실제 현장 시공 및 시운전에 이르기까지 모든 단계를 EPC 계약자가 책임지고 수행하는 턴키(Turnkey) 솔루션 제공을 핵심으로 합니다. 발주처는 단일 계약자를 통해 프로젝트의 복잡성을 줄이고, 예산 및 공기 준수에 대한 리스크를 최소화하며, 고품질의 결과물을 확보할 수 있습니다. 특히 전력 분야의 EPC는 고도의 기술력과 전문성을 요구하며, 대규모 자본이 투입되는 장기 프로젝트의 특성을 가집니다. 이는 전력 시스템의 안정성과 효율성이 국가 경제 및 국민 생활에 미치는 영향이 지대하기 때문입니다.
전력 EPC는 크게 발전소 EPC, 송변전 EPC, 배전 EPC로 분류할 수 있습니다. 발전소 EPC는 화력(석탄, LNG 복합), 원자력, 수력, 그리고 태양광, 풍력, 바이오매스, 연료전지 등 다양한 신재생에너지 발전원의 건설을 포함합니다. 특히 최근에는 에너지 저장 시스템(ESS)과 연계된 신재생에너지 발전 프로젝트가 증가하는 추세입니다. 송변전 EPC는 발전소에서 생산된 전력을 소비지로 효율적으로 전달하기 위한 초고압 송전선로(가공 및 지중) 및 변전소 건설, 그리고 전력 계통의 안정성을 높이는 HVDC(고압직류송전) 시스템 구축 등을 담당합니다. 배전 EPC는 최종 소비처에 전력을 공급하는 배전망 구축 및 지중화 사업, 그리고 전력망의 효율성과 안정성을 극대화하는 스마트 그리드 연계 사업 등을 포괄하며, 마이크로그리드 구축 프로젝트 또한 중요한 영역으로 부상하고 있습니다.
전력 EPC는 국가 전력 인프라의 확충 및 현대화에 필수적인 역할을 수행합니다. 급증하는 전력 수요에 대응하고 노후화된 발전 및 송변전 설비를 교체하여 전력 시스템의 안정성과 효율성을 확보하는 데 기여합니다. 또한, 산업단지 및 대규모 시설에 안정적인 전력을 공급하고, 도서 지역이나 오지 등 전력 공급이 어려운 지역에 독립적인 전력 시스템을 구축하는 데 활용됩니다. 해외 개발도상국의 경우, 경제 성장을 위한 기반 시설로서 전력 인프라 구축이 시급하여 전력 EPC 프로젝트 수요가 매우 높습니다. 국내외적으로는 기후 변화 대응을 위한 신재생에너지 발전 비중 확대와 분산형 전원 시스템 구축에 핵심적인 역할을 수행하며, 에너지 전환 시대의 중요한 축을 담당하고 있습니다.
전력 EPC의 경쟁력은 첨단 기술력에 기반합니다. 발전 분야에서는 고효율 복합화력, 초초임계압 석탄화력, 소형모듈원전(SMR)과 같은 차세대 발전 기술, 그리고 고효율 태양광 모듈, 대형 풍력 터빈, 해상풍력 설치 기술 등이 중요합니다. 송변전 분야에서는 초고압 직류송전(HVDC), 유연송전시스템(FACTS), 스마트 변전소 및 디지털 변전소 기술, 초전도 케이블 등이 전력 전송 효율과 안정성을 높이는 데 기여합니다. 배전 및 제어 분야에서는 스마트 그리드, 마이크로그리드, 에너지관리시스템(EMS), 배전자동화시스템(DAS), 인공지능(AI) 기반 전력망 운영 기술 등이 전력망의 지능화를 이끌고 있습니다. 또한, BIM(Building Information Modeling), 모듈러 건설 방식, 드론을 활용한 현장 관리, 빅데이터 기반 공정 최적화 등 디지털 건설 기술의 적용이 확대되고 있으며, 사이버 보안 기술 또한 전력 인프라의 안정적인 운영을 위해 필수적입니다.
전 세계적인 전력 수요 증가와 함께 기후 변화 대응을 위한 탄소 중립 목표 달성 노력은 전력 EPC 시장의 가장 강력한 성장 동력입니다. 특히 신재생에너지 발전 프로젝트에 대한 투자가 전례 없이 확대되고 있습니다. 또한, 선진국의 노후 전력 설비 교체 및 현대화 필요성, 그리고 개발도상국의 전력 인프라 부족은 지속적인 시장 수요를 창출하고 있습니다. 분산형 전원 및 스마트 그리드 확산 또한 시장 성장을 견인하는 주요 요인입니다. 그러나 전력 EPC 시장은 원자재 가격 변동성, 환율 리스크, 지정학적 불안정성, 그리고 강화되는 환경 규제 등 다양한 도전 과제에 직면해 있습니다. 글로벌 대형 EPC 기업 간의 기술력, 가격 경쟁력, 금융 조달 능력, 그리고 프로젝트 수행 경험을 기반으로 한 경쟁 또한 매우 심화되어 있습니다. 성공적인 프로젝트 수행을 위해서는 이러한 복합적인 요인들을 효과적으로 관리할 수 있는 역량이 필수적입니다.
미래 전력 EPC 시장은 에너지 전환이라는 거대한 흐름 속에서 지속적인 성장이 예상됩니다. 신재생에너지 및 친환경 발전 비중의 지속적인 확대는 가장 확실한 트렌드이며, 특히 해상풍력, 수소 연료전지, 소형모듈원전(SMR) 등 차세대 발전 기술을 활용한 프로젝트가 주류를 이룰 것입니다. 또한, 인공지능(AI), 사물인터넷(IoT), 빅데이터 기술을 활용한 스마트 그리드 및 디지털 변전소 구축이 가속화되어 전력망의 지능화, 효율화, 안정화가 핵심이 될 것입니다. 분산형 전원 및 마이크로그리드 시스템의 확산은 에너지 자립 및 효율성 증대를 위한 중요한 축으로 자리매김할 것입니다. HVDC 기술의 발전은 장거리, 대용량 전력 전송의 효율성 및 안정성을 확보하는 데 기여할 것이며, 에너지 저장 시스템(ESS) 시장의 성장은 신재생에너지의 간헐성 보완 및 전력망 안정화를 위한 필수 요소로 급부상할 것입니다. 공기 단축 및 비용 절감을 위한 모듈화 및 표준화된 건설 방식 도입이 확대될 것이며, 전력 EPC 기업들은 단순 시공을 넘어 에너지 효율 관리, 운영 및 유지보수(O&M), 그리고 프로젝트 금융 조달을 포함하는 통합 솔루션 제공자로 진화하며 새로운 가치를 창출할 것으로 기대됩니다.
